Kuvia perustustyöstä

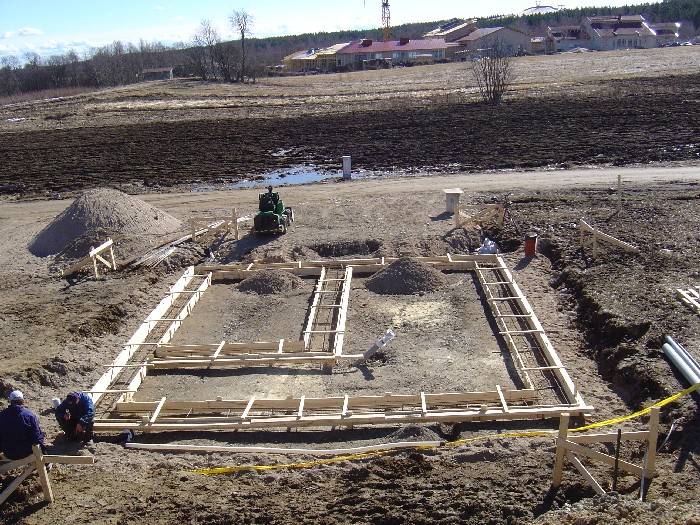

LA 16.04.2005. AT pohja odottaa anturavalua.

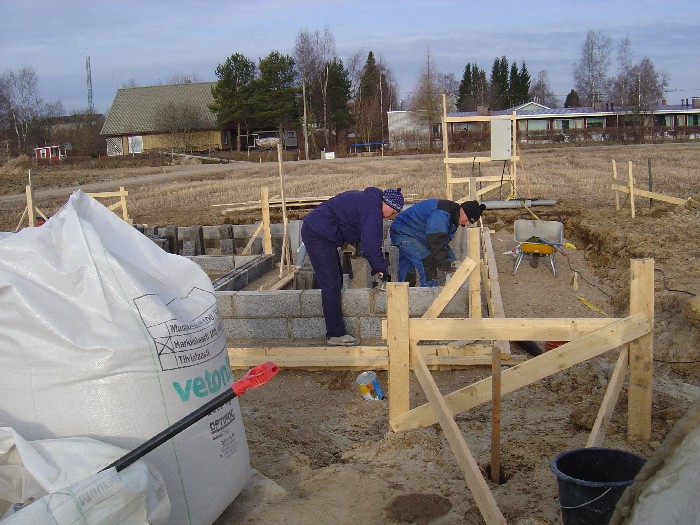

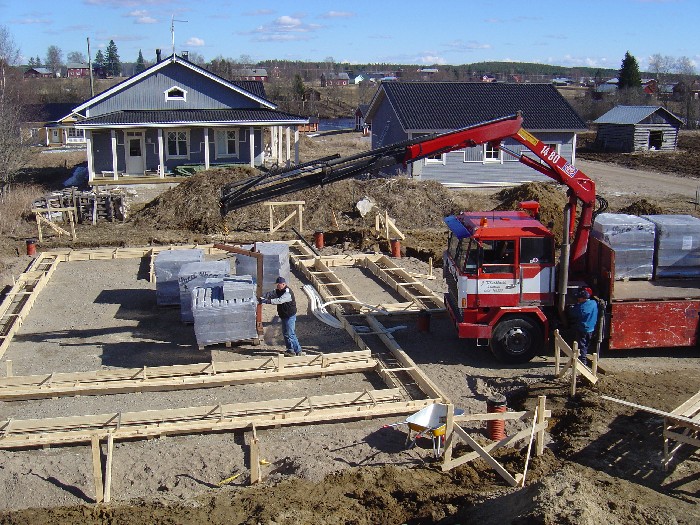

LA 16.04.2005. Harkkojen siirtoa talon pohjalle. Valumuotit paikoillaan ja raudoitettuna.
Valu alkaa Ma iltapäivällä.

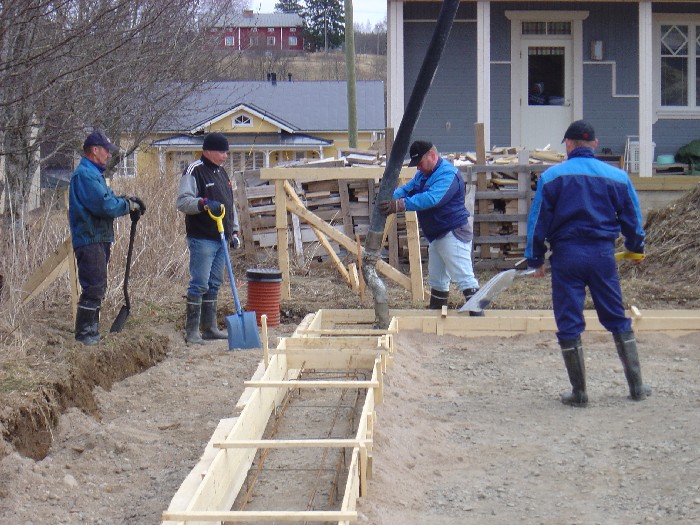

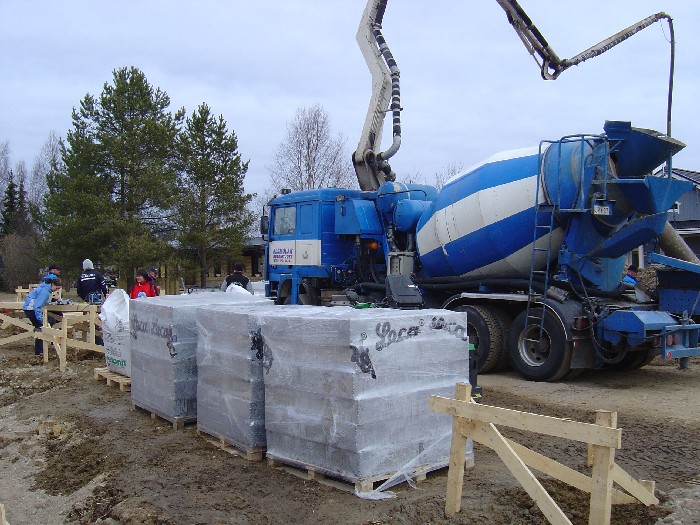

MA 18.04.2005. Betonin pumppausauto saapui puolenpäivän jälkeen.

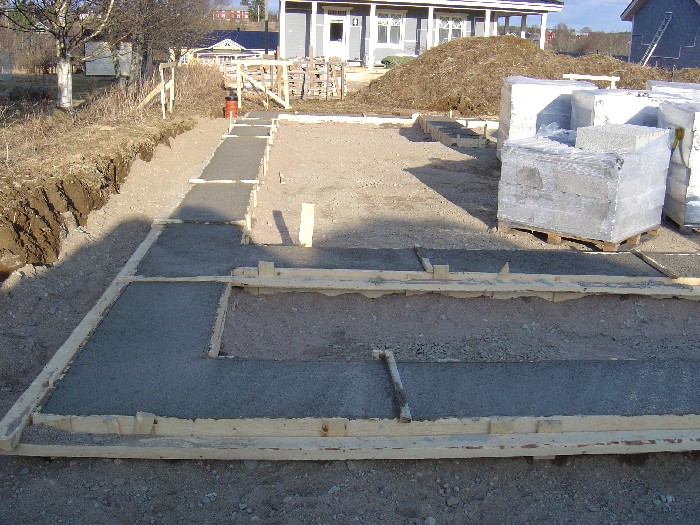

MA 18.04.2005. Anturavalu alkaa.


MA 18.04.2005. Valmista jälkeä.

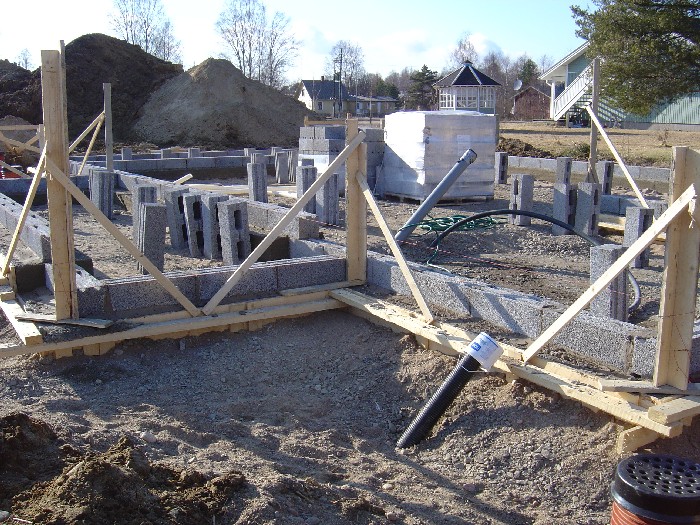

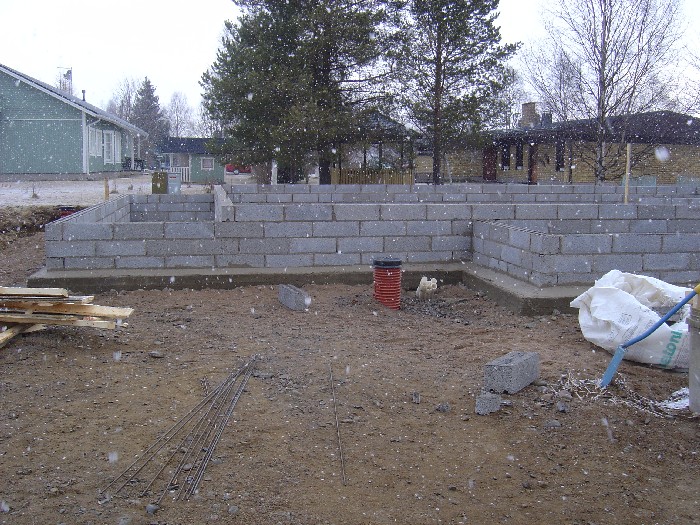

TI 19.04.2005. Ensimmäinen harkkokerros muurattu.


TI 19.04.2005. Autotallin pohja valmiina muuraukseen.

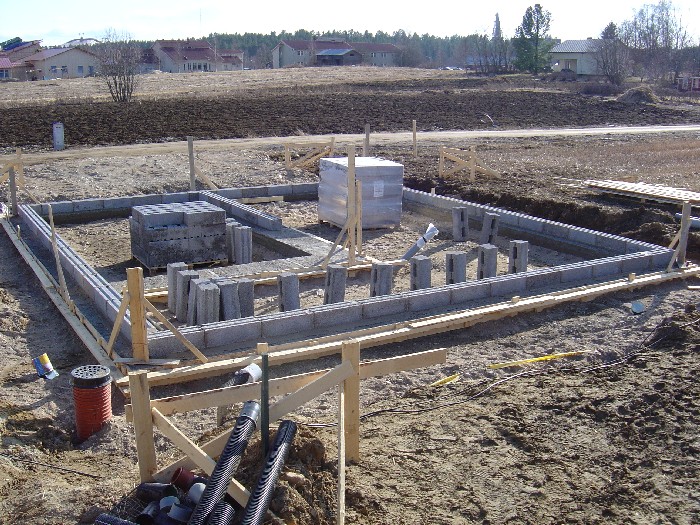

KE 20.04.2005. Talon kivijalka yhtä kierrosta vaille valmis.


KE 20.04.2005. Autotallin kivijalan muuraus aloitettu.


TO 21.04.2005. Muuraus jatkuu.


TO 21.04.2005 Talon valmis kivijalka Suomalaisessa kevätsäässä.


PE 22.04.2005 AT:n kivijalan muuraus valmistui. Muuraukset annetaan kuivua viikonlopun yli.


PE 22.04.2005 Tarvikkeita haettu ensiviikkoa varten.

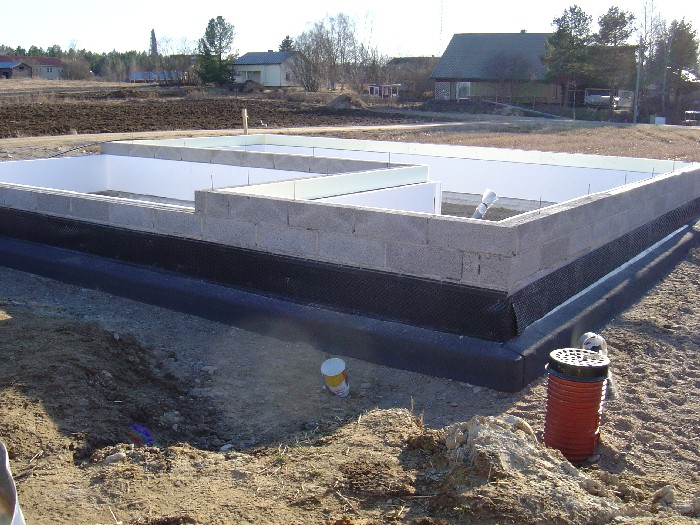

MA 25.04.2005 Sokkelin eristystyöt käynnissä.


MA 25.04.2005 AT:n sokkelin eristys melkein valmis.

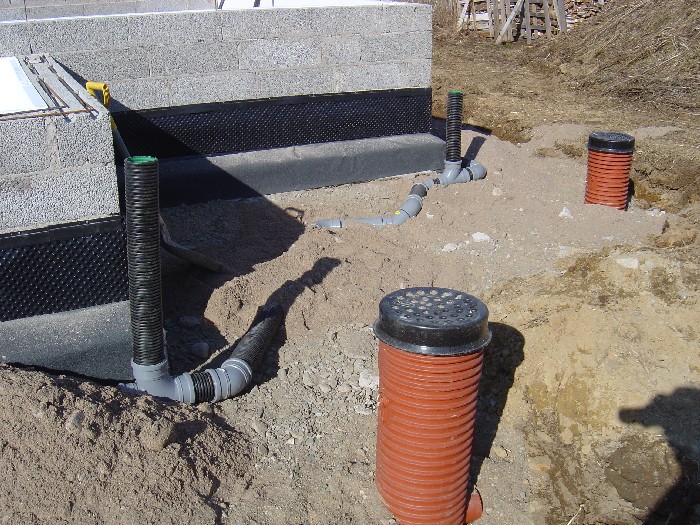

TI 26.04.2005 Sokkelin eristystä ja sadevesiputkien asennusta.

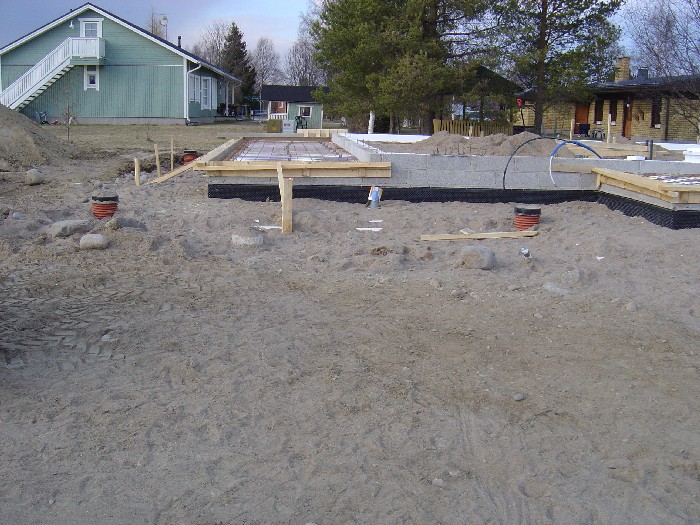

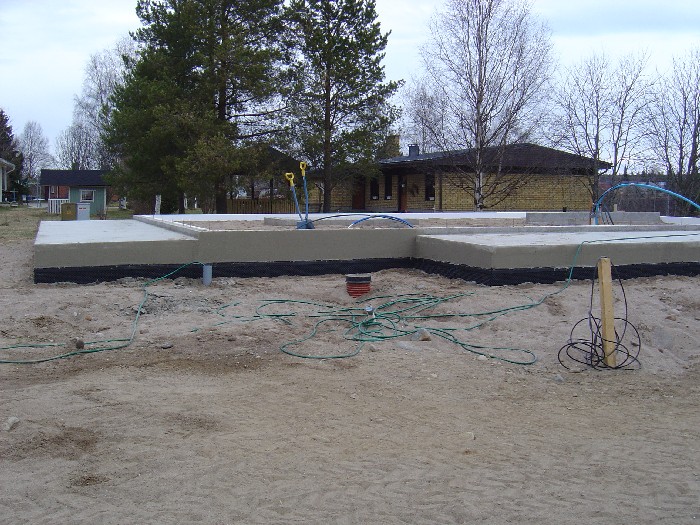

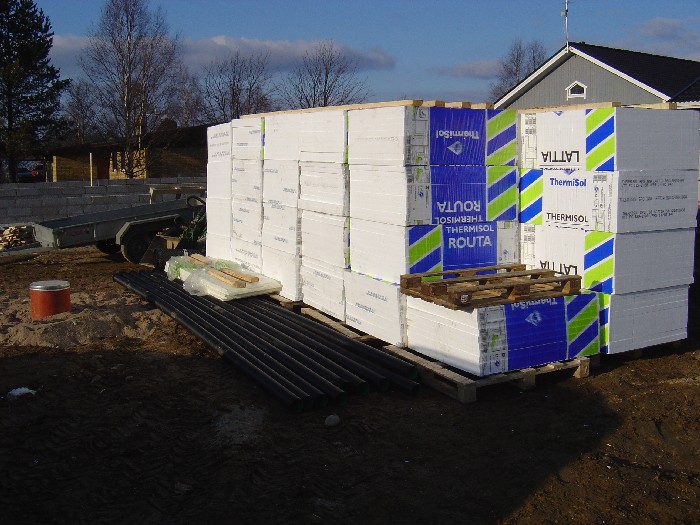

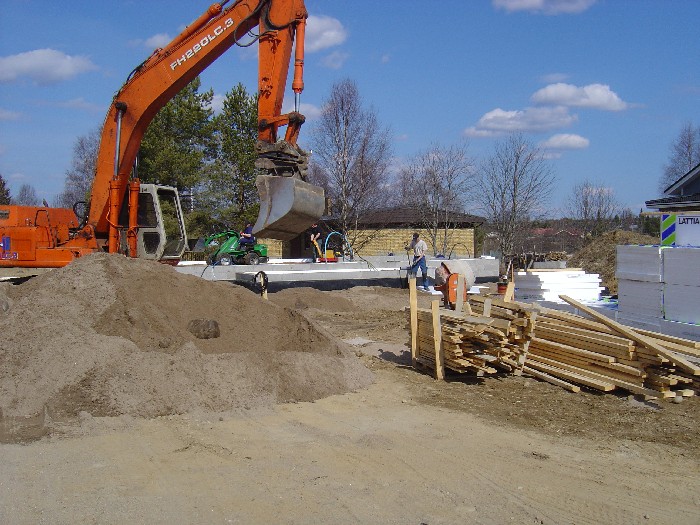

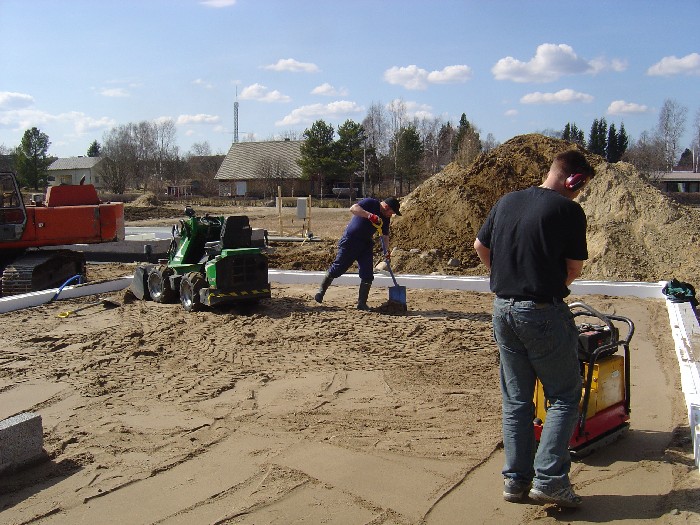

KE 27.04.2005 Pohjan täyttö ja routa-eristeiden asennus.


KE 27.04.2005 Koneet eivät korvaa miesvoimaa.

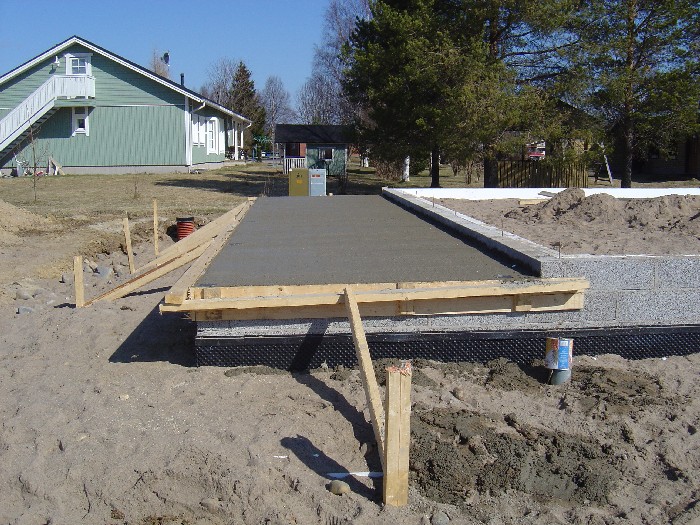

TO 28.04.2005 Terassin ja kuistin pohjat valuvalmiina.


TO 28.04.2005 AT ja katos valuvalmiina. Valu alkaa PE aamuna.


PE 29.04.2005 Tallin ja katoksen lattiat valettu.

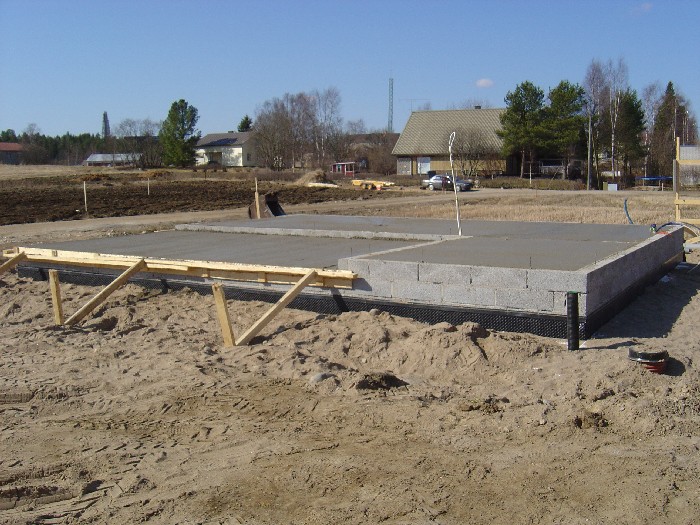

PE 29.04.2005 Terassin ja kuistin pohjat valettu.

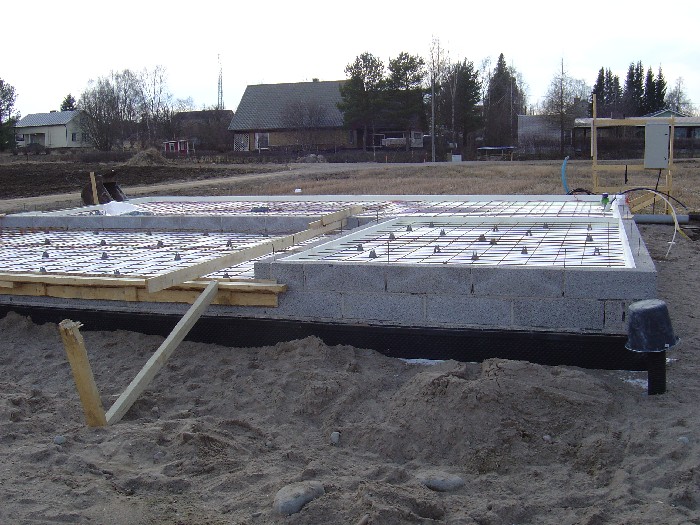

TI 03.05.2005 Kivijalan tasoite laitettu.

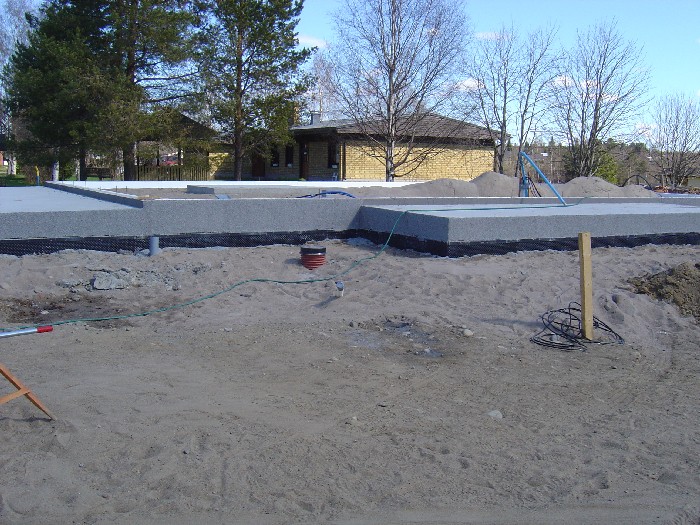

LA 14.05.2005 Talonkivijalan rouhepinnoitus valmis.
